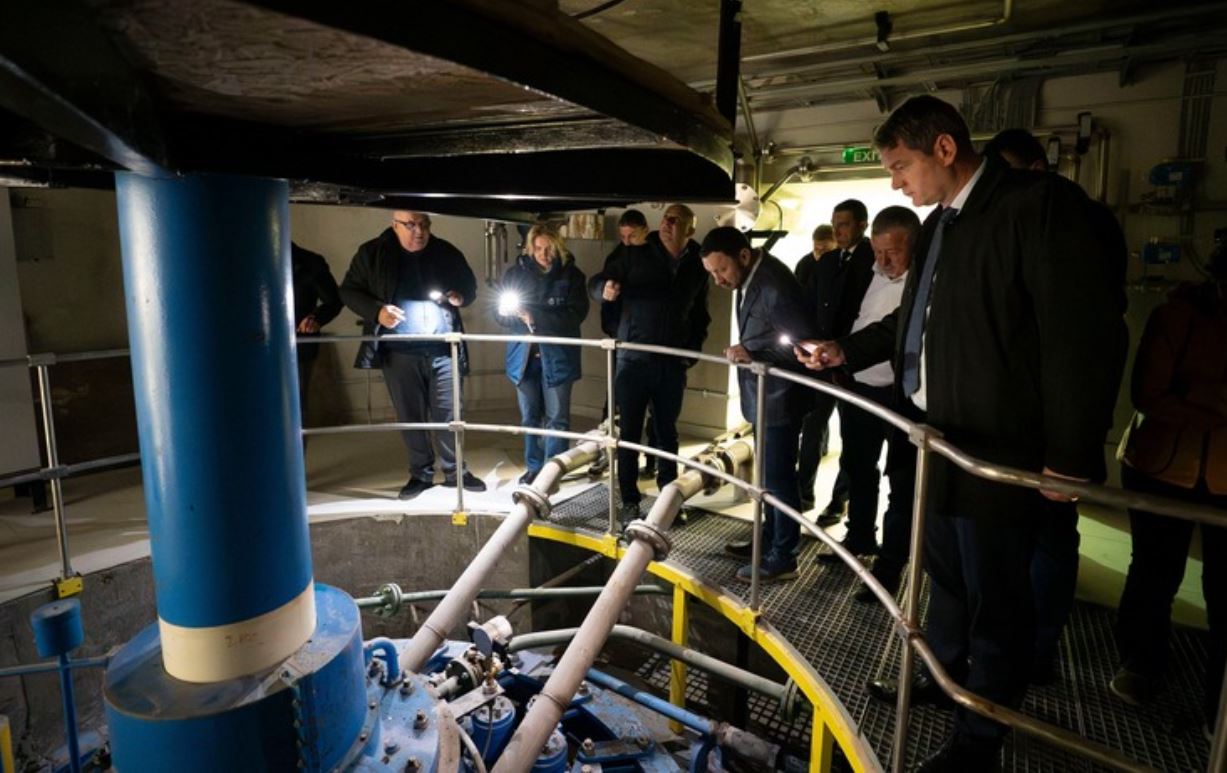

Hidrocentrala Răstolița, proiect blocat: Viitorul incert al unei investiții de sute de milioane de lei

Proiectul Amenajării Hidroenergetice Răstolița (AHE), demarat în urmă cu 35 de ani, se confruntă în continuare cu obstacole majore, potrivit ultimului raport anual al Hidroelectrica. Raportul, care urmează să fie supus aprobării acționarilor, nu avansează o dată concretă pentru finalizarea lucrărilor. Hidrocentrala, aproape finalizată, stă, iar sume importante de bani sunt blocate.

Probleme juridice și financiare majore

Hidroelectrica menționează în raportul său problemele care împiedică continuarea proiectului. Acestea includ soluționarea nefavorabilă a litigiilor legate de defrișări și scoaterea din fondul forestier. De asemenea, antreprenorul general, Hidroconstrucția SA, este în insolvență, iar proiectul nu are un proiectant general activ, ISPH Project Development SA fiind în faliment. Lucrările necondiționate de defrișare și scoatere din fondul forestier sunt în derulare, dar data finalizării proiectului rămâne incertă.

Acordul de mediu aferent proiectului a fost suspendat printr-o hotărâre judecătorească definitivă. Ca urmare, în perioada de raportare nu au fost desfășurate activități de implementare. Acordul de mediu face obiectul unui litigiu privind anularea acestuia, aflat pe rolul Tribunalului Cluj. Termenul în procesul prin care Asociația Declic și Asociația Bankwatch România solicită anularea acordului de mediu este 19 mai, la Tribunalul Cluj, conform Hidroelectrica.

Impactul asupra mediului și controversele asociate

Fostul ministru al Energiei, Sebastian Burduja, declara în iunie 2025 că valoarea investiției în hidrocentrala Răstolița este de 1.451.915.000 lei, sumă care riscă să devină prejudiciu. El a subliniat, de asemenea, impactul blocajelor generate de litigii asupra producției de energie. Potrivit acestuia, în perioada 2019-2024, Hidroelectrica a pierdut anual 317.140 MWh/an energie neprodusă, cu o valoare totală de aproximativ 190 milioane euro pentru companie și 253 milioane euro pentru statul român.

ONG-urile de mediu au o opinie diferită. Viviana Stoica, Coordonator Campanie Hidroenergie pentru Bankwatch România, declara că instanța a decis că protejarea mediului este mai presus de orice presiune. Roxana Pencea Brădățan, coordonatoare de campanii Declic, a menționat că este deja a treia decizie judecătorească care arată că hidrocentrala poate avansa doar prin încălcarea legilor.

Centrala ar fi trebuit să fie operațională în noiembrie 2025.
